گزارش پیشرفت و روند اجرایی ساختمان الحاقی باشگاه مهندسان؛ تکمیل سازه زیرزمین منفی ۲ بلوک C و آماده‌سازی سقف نیم‌طبقه بلوک‌های A و B برای بتن‌ریز

09 مهر 1405


#روند_اجرایی_باشگاه (گزارش شماره ۱۷)


🔴 گزارش پیشرفت و روند اجرایی ساختمان الحاقی باشگاه مهندسان؛
⭕️ تکمیل سازه زیرزمین منفی ۲ بلوک C و آماده‌سازی سقف نیم‌طبقه بلوک‌های A و B برای بتن‌ریزی

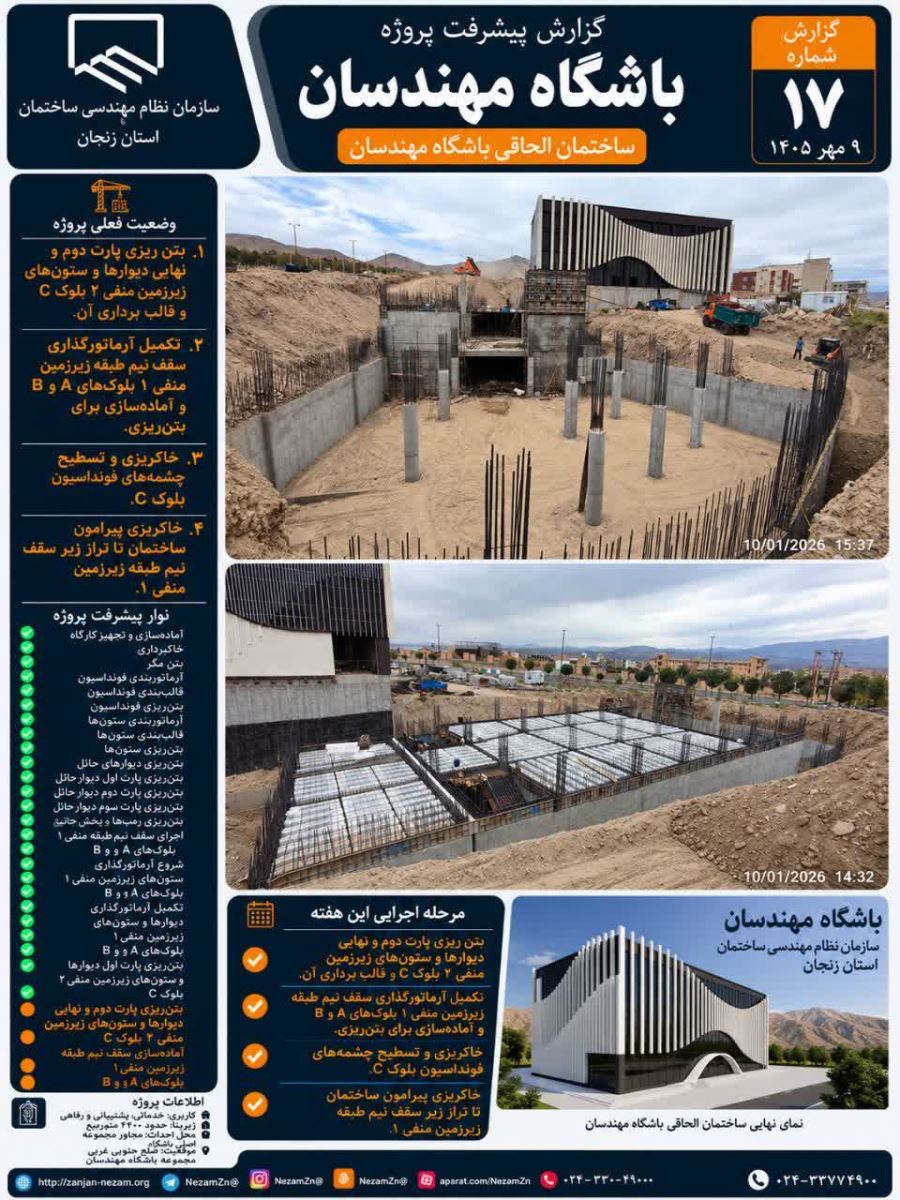

💢 در ادامه روند اجرایی ساختمان الحاقی باشگاه مهندسان، عملیات سازه‌ای در بلوک‌های مختلف پروژه با تکمیل چند مرحله مهم ادامه یافت؛ به‌گونه‌ای که در بلوک C، بتن‌ریزی پارت دوم و نهایی دیوارها و ستون‌های زیرزمین منفی ۲ انجام و پس از آن عملیات قالب‌برداری این بخش نیز تکمیل شد.

♨️ به گزارش روابط عمومی سازمان نظام مهندسی ساختمان استان زنجان، همزمان در بلوک‌های A و B، آرماتورگذاری سقف نیم‌طبقه زیرزمین منفی ۱ به پایان رسیده و این بخش پس از طی مراحل اجرایی، برای بتن‌ریزی آماده شده است.

🔺️ در بلوک C نیز پس از پیشرفت عملیات سازه‌ای، خاکریزی و تسطیح چشمه‌های فونداسیون انجام شده است. همچنین عملیات خاکریزی پیرامون ساختمان تا تراز زیر سقف نیم‌طبقه زیرزمین منفی ۱ در دستور کار اجرایی قرار گرفته و پیشرفت کرده است.

♦️ با تکمیل دیوارها و ستون‌های زیرزمین منفی ۲ بلوک C و آماده‌شدن سقف نیم‌طبقه بلوک‌های A و B برای بتن‌ریزی، عملیات اجرایی پروژه به‌صورت همزمان در بخش‌های مختلف سازه ادامه دارد و زمینه برای ورود به مراحل بعدی اجرای سازه فراهم شده است.

📌 ساختمان الحاقی باشگاه مهندسان با زیربنایی حدود ۴۴۰۰ مترمربع در مجاورت مجموعه اصلی باشگاه در حال احداث است و با تکمیل آن، ظرفیت‌های خدماتی، رفاهی و پشتیبانی این مجموعه برای بهره‌مندی اعضای سازمان توسعه خواهد یافت.
