گزارش پیشرفت و روند اجرایی ساختمان الحاقی باشگاه مهندسان؛ پیشرفت همزمان عملیات اجرایی در بلوکهای A، B و C
02 مهر 1405
#روند_اجرایی_باشگاه (گزارش شماره ۱۶)
🔴 گزارش پیشرفت و روند اجرایی ساختمان الحاقی باشگاه مهندسان؛
⭕️ پیشرفت همزمان عملیات اجرایی در بلوکهای A، B و C

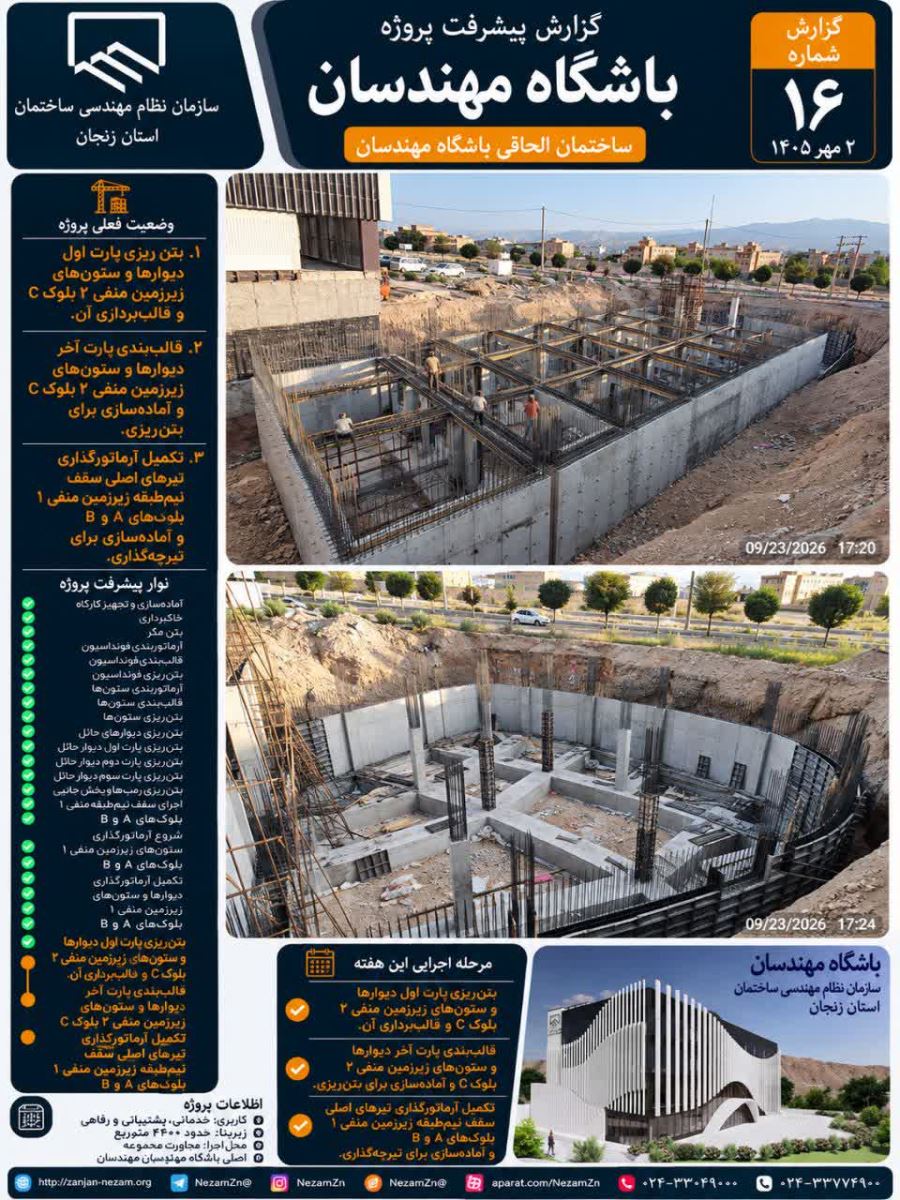

💢 در ادامه روند اجرایی ساختمان الحاقی باشگاه مهندسان، عملیات سازهای در بخشهای مختلف پروژه بهصورت همزمان در حال پیشرفت است؛ بهگونهای که در بلوک C، پس از بتنریزی پارت اول دیوارها و ستونهای زیرزمین منفی ۲، قالببرداری این بخش انجام شده و همزمان پارت پایانی دیوارها و ستونهای این طبقه برای بتنریزی آماده میشود.
♨️ به گزارش روابط عمومی سازمان نظام مهندسی ساختمان استان زنجان، در بلوک C عملیات قالببندی پارت آخر دیوارها و ستونهای زیرزمین منفی ۲ در حال انجام است و پس از تکمیل مراحل آمادهسازی، این بخش وارد مرحله بتنریزی خواهد شد.
🔺️ همزمان در بلوکهای A و B نیز آرماتورگذاری تیرهای اصلی سقف نیمطبقه زیرزمین منفی ۱ تکمیل شده و بستر لازم برای آغاز عملیات تیرچهگذاری این سقف فراهم شده است. با اجرای این مرحله، عملیات سازهای بلوکهای A و B وارد بخش بعدی اجرای سقف نیمطبقه خواهد شد.
♦️ پیشرفت همزمان عملیات در بلوکهای مختلف، بیانگر تداوم فعالیتهای اجرایی پروژه در چند جبهه کاری است و با تکمیل مراحل جاری، بخش دیگری از سازه زیرزمین ساختمان الحاقی باشگاه مهندسان شکل خواهد گرفت.
🔷️ ساختمان الحاقی باشگاه مهندسان با زیربنایی حدود ۴۴۰۰ مترمربع در مجاورت مجموعه اصلی باشگاه در حال احداث است و با تکمیل آن، ظرفیتهای خدماتی، رفاهی و پشتیبانی این مجموعه برای بهرهمندی اعضای سازمان توسعه خواهد یافت.
